新房子裝修順序是怎樣的,新房子裝修流程

對于裝修小白來說,新房裝修要做些什么是不清楚的,也不知道新房子裝修的流程。其實家裝中的裝修順序還是很重要的。今天小編就給大家介紹一下新房子裝修順序是怎樣的,讓小白做到心里有數,一起來看看吧!
一、新房子裝修順序是怎樣的?

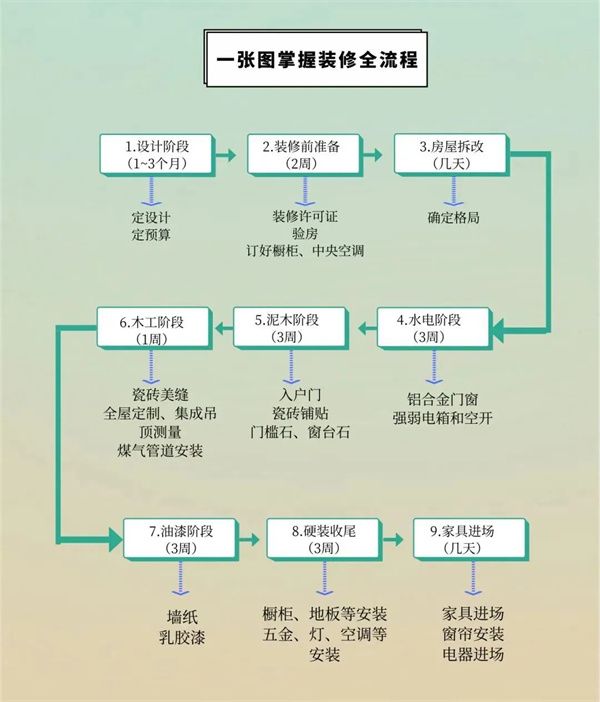

新房裝修順序,可以看下圖一目了然:
這張圖主要是用于裝修小白,能簡單明了的了解裝修都有哪些關鍵步驟及周期,來,我們深扒一下其中的一些細節:
1.設計階段,從開始的找裝修公司招設計師,定全屋設計方案,到后面拿著圖紙跟裝修公司定預算,至少需要3個月的時間。
2.硬裝的工序一般是水電、泥、木、油漆。所以任何跟水電有關的都應該在裝修之前確認好,包括設計師圖紙上的所有插座、開關、燈、水龍頭、地漏的位置。
3.水電主要任務是開槽+水電布管,裝修公司的水電工程大都是按照面積算錢的,這個時候大家千萬別客氣,水電階段多提要求,買到就是賺到。
4.泥工階段容易耽誤工期的是門檻石和擋水條,一定要讓泥工在進場時,就開好單子,或者安排石材商家來測量。
點擊“免費設計”,獲取新房子裝修方案
二、新房子裝修流程
下面具體來說說新房裝修中的先后順序
1、先規劃水電、插座位
前期不做好水電規劃,后期就哪哪都不方便,家里插座不夠用?高度不符合生活習慣?插座被家具擋住?諸如此類的問題層出不窮,究其根源就是沒有提前規劃好水電,所以在水電改造前,一定要做好規劃,并且要根據需求與家人的生活習慣進行合理規劃。
除了基本的水電布局,還要關注家電的位置、使用的高度、插座開關的數量等。另外,如果你家要安裝新風系統、中央空調或者地暖,一定要提前約三方來現場測量,設計布線,避免后期返工。
2、先設計櫥柜、再改水電
如果先改造水電,再定做櫥柜,會導致布局受限,從而無法實現空間的利用的有效化。
因此,定制櫥柜要先于水電改造,先安排設計師看場地,做測量出設計方案,然后告知水電師傅布局,再進行水電改造。當然,要等廚房的基礎工程完成后,再讓櫥柜設計師上門測量尺寸,做詳細施工圖。
3、瓷磚先排版、再鋪貼
瓦工進場前,要先做排版再鋪設,特別是紋理瓷磚和異形磚,不然很容易翻車,導致重新返工,耗時又耗財。另外,鋪磚后建議貼上標注,將藏在底下的水管、線路的走向與位置都做好標記,方便以后施工,避免誤傷管道。
4、先刷漆、再鋪地板
先刷漆再鋪地板,主要是為了避免刷漆時涂料滴落到縫隙處,損壞地板,同時也方便給墻面找平,裝踢腳線。如果后期墻面需要修補,記得在地面先鋪一層保護膜,特別是縫隙區域,降低對地面的影響。
5、先裝門、再鋪地板
如果鋪木地板,建議先裝好室內門再鋪地板,一方面可以避免在搬運門和安裝期間,磕碰木地板,影響使用。另一方面,可以極大地提高效率,如果沒裝門,踢腳線區域需要先空出來,等裝好門,再鋪設地板,費時費力。
6、先買家電、再施工
大家電盡量提前購買,尤其是廚房和衛生間里的家電,比如灶具、油煙機、冰箱、洗碗機、電熱水器等,量好尺寸,做好預留。
7、先保潔、再家具進場
基礎的裝修工程完成后,就是保潔了,先把殘留的垃圾和灰塵清理掉,再讓家具和家電進場,不僅能避免出現衛生死角,也能起到保護家具的作用。做保潔時,記得提醒工人將門框、玻璃等區域擦干凈,不放過任何一個細節。
8、先通風、再入住
裝修完工,家具進場后,別著急入住,一定要晾曬房子3-5個月,確保大部分甲醛和污染物都釋放出去,再搬家入住。晾曬期間,注意把控好通風時間,做好遮陽、防風、防雨,別讓自己的房子毀在后面一步。
以上就是小編為大家介紹的關于新房子裝修順序是怎樣的的內容,希望對大家有所幫助。如果你不是很懂裝修,建議還是選擇一個好的裝修公司,如果還有沒找到合適裝修公司的業主,點擊【找裝修公司】,免費申請1-3家裝修公司免費量房設計,多家對比,選擇適合你的公司服務!
